74天樹行業新標,我司承建的宜賓英發年產24GW高效單晶硅棒項目成功點火
時間:2023-12-29
12月20日,我司承建的宜賓英發年產24GW高效單晶硅棒項目成功點火,首批進廠的單晶爐同時點燃,宣告項目正式進入投產運營階段。
自項目正式開工以來,中電二公司迅速組建精銳團隊,用最快的速度、最強的力量,全力服務保障項目的各項工作穩步推進。面臨時間緊迫、施工隊伍多、作業交叉頻繁等困難,為迅速推進各項工作進程,項目部每天召開碰頭會,分解工作任務,特別是針對部分工期緊的工作面,安排人員蹲點管理,嚴抓質量、力保安全。項目管理人員實行輪班制度,全程跟蹤,對施工工序與細節嚴格把關,同時加強施工人員的技能培訓、質量和安全教育,提高施工作業人員的技術水平和安全意識。
項目自10月6日組織勞務班組和施工機械進場開始土方開挖工作,于11月14日共歷時39天完成主廠房(動力輔房、單晶區、清洗區、機加區、辦公區)57000㎡基礎分部全部工作內容。

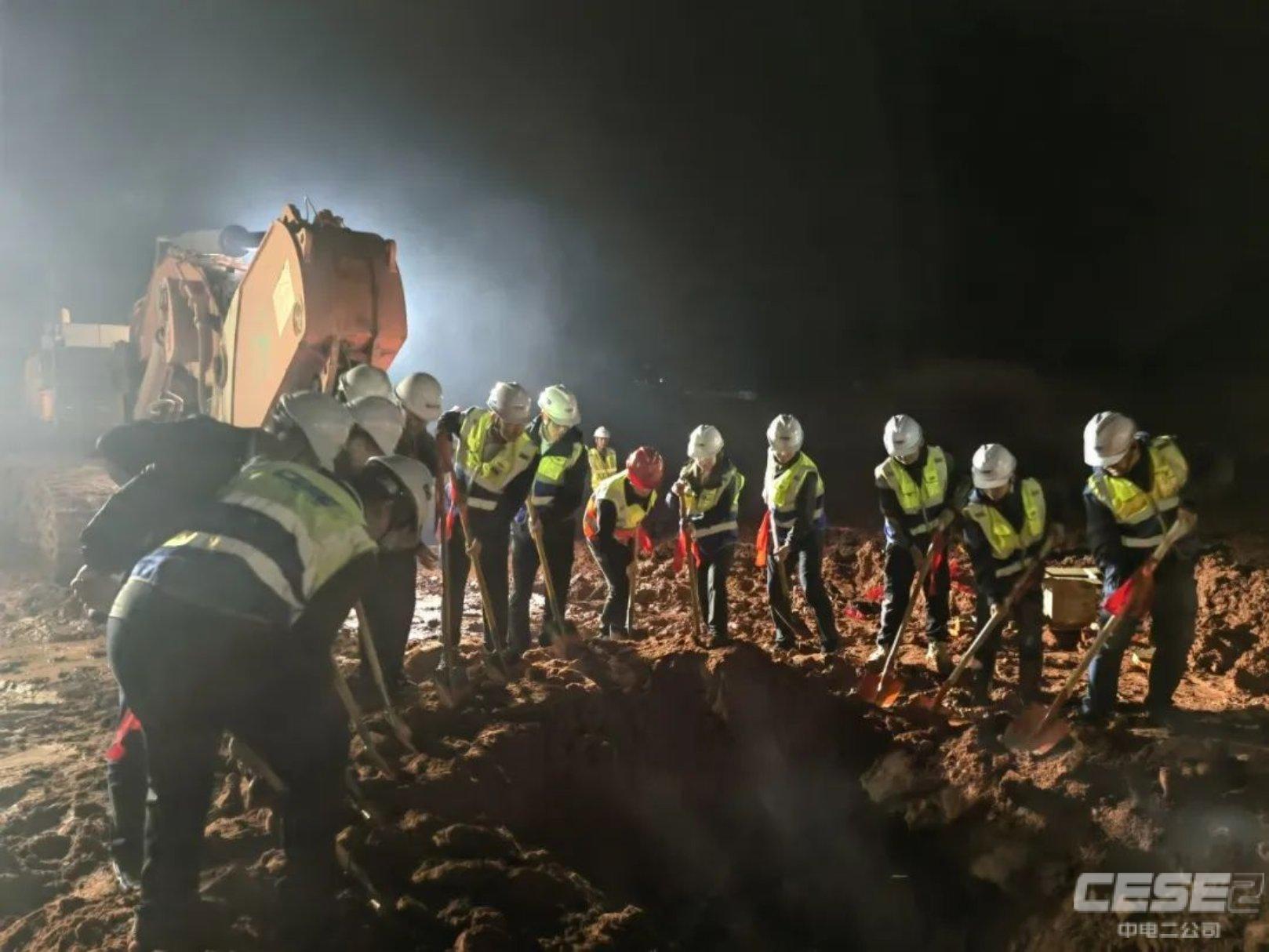

奠基儀式
項目提前完成鋼結構加工模型深化,10天時間鋼構件加工已具備現場吊裝條件,10月底鋼結構正式開始吊裝。過程中項目部及時調整加工計劃,使得進場構件順序和數量和現場吊裝效率達成平衡。截至2023年12月23日,已基本完成主廠房A、B區的9136噸鋼構件的吊裝(含超36米大跨度鋼梁吊裝)。

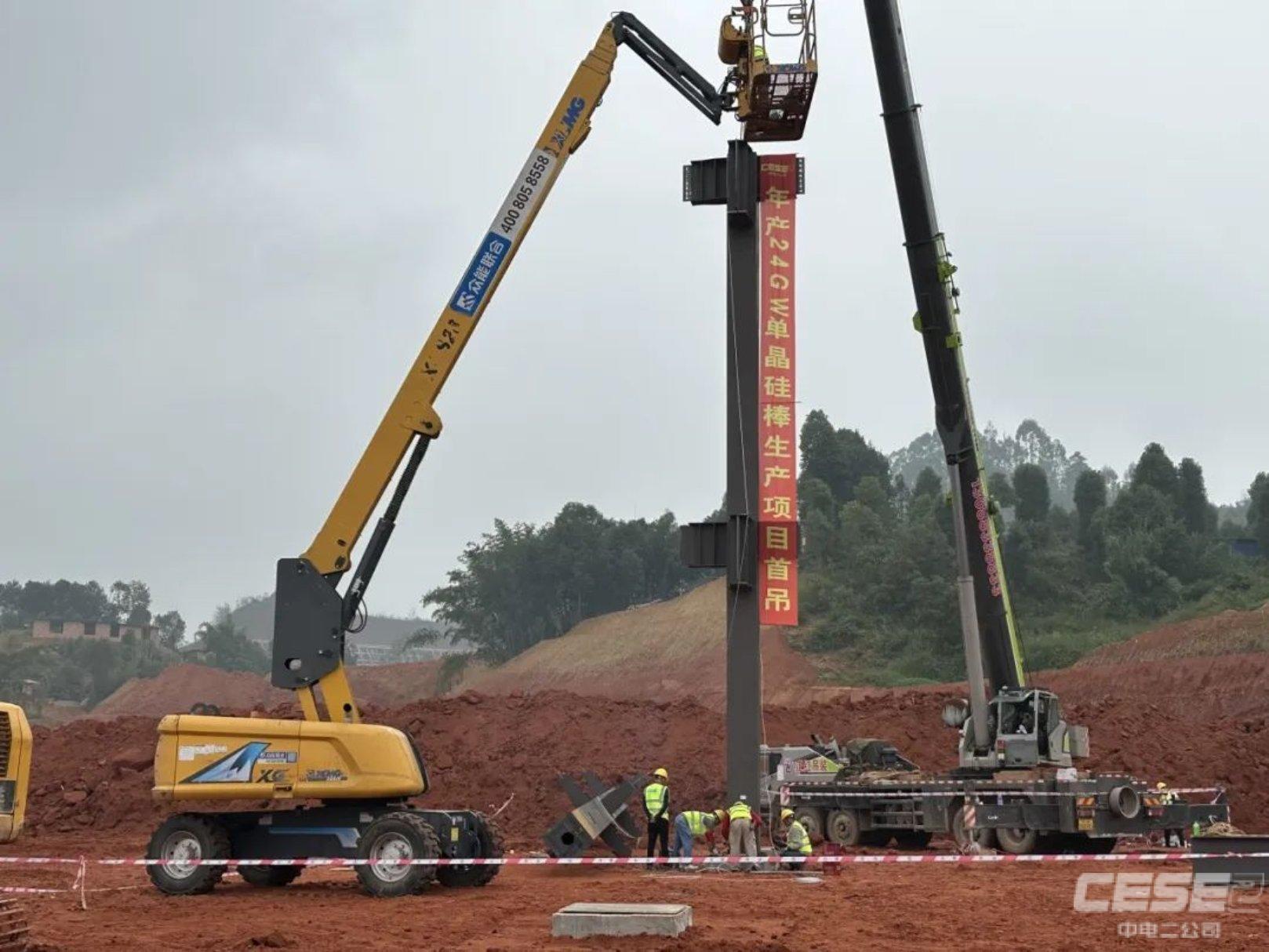

鋼結構首吊

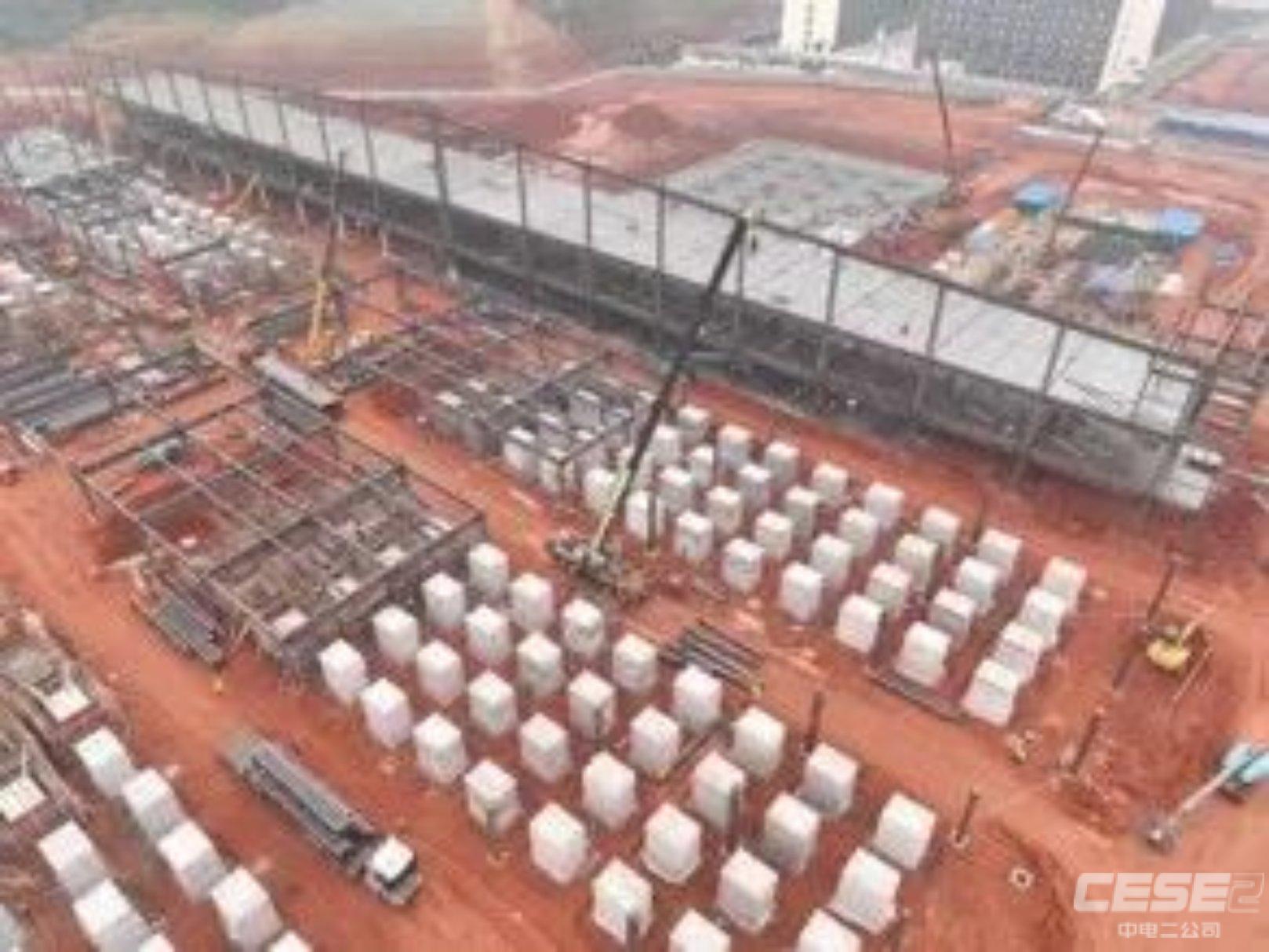

鋼結構安裝
在機電部分開始進場施工前,項目設備、材料、施工班組的采購工作已完成,同時完成了所有相關的技術準備工作(含BIM建模)和進度計劃的編排。11月5日,項目機電專業正式開始進場進行支吊架的安裝;12月5日(比預期提前2天)PCW系統灌水打壓、沖洗;12月7日(提前9天)首臺單晶爐進場安裝;12月16日高壓送電節點順利達成(3天時間完成1.7公里高壓電纜布線);12月20日首批單晶爐成功點火,從項目開工至順利點火,共歷時74天,創造國內單晶爐開工到點火的記錄,樹立行業新標桿。

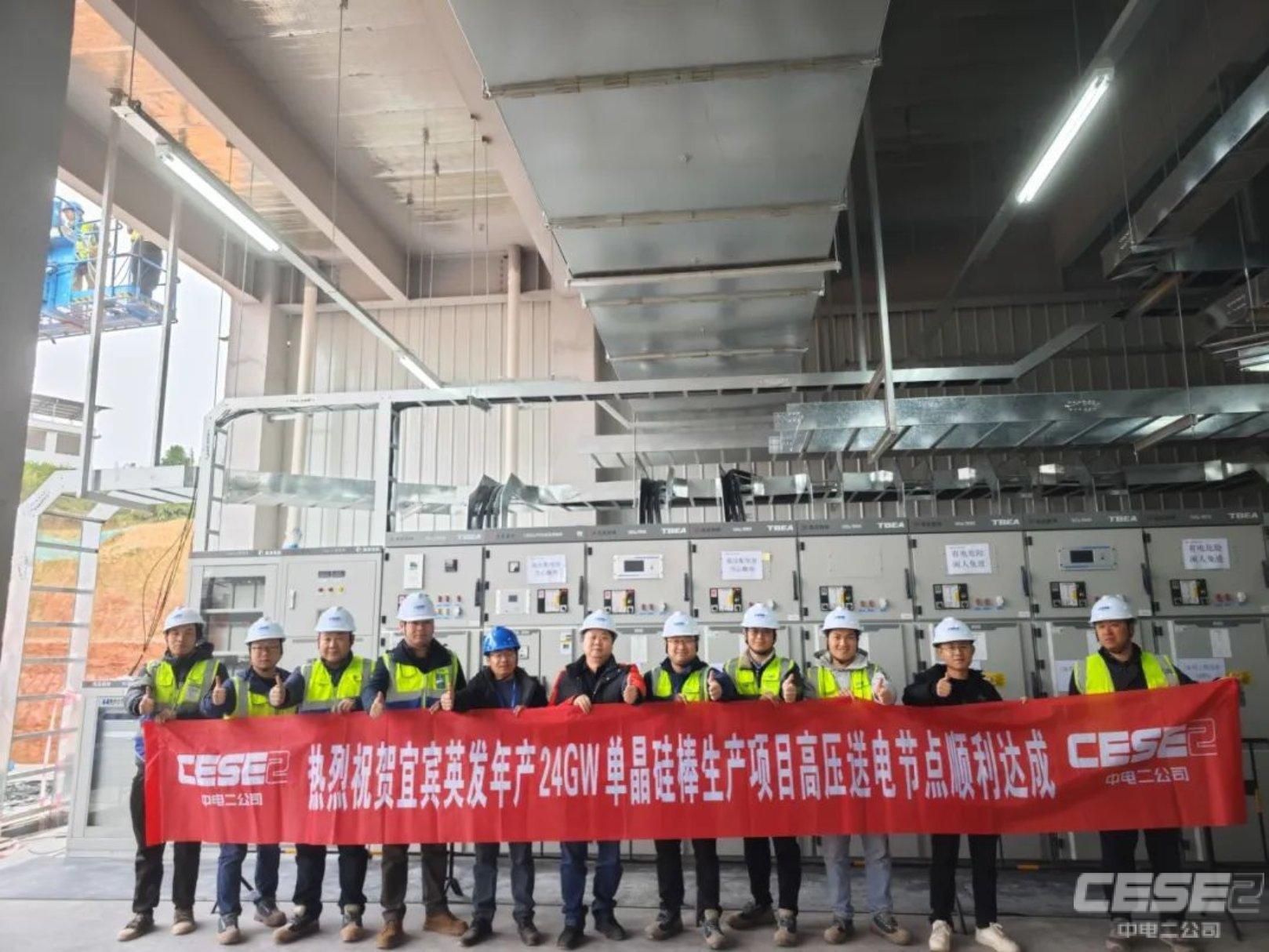

高壓送電節點

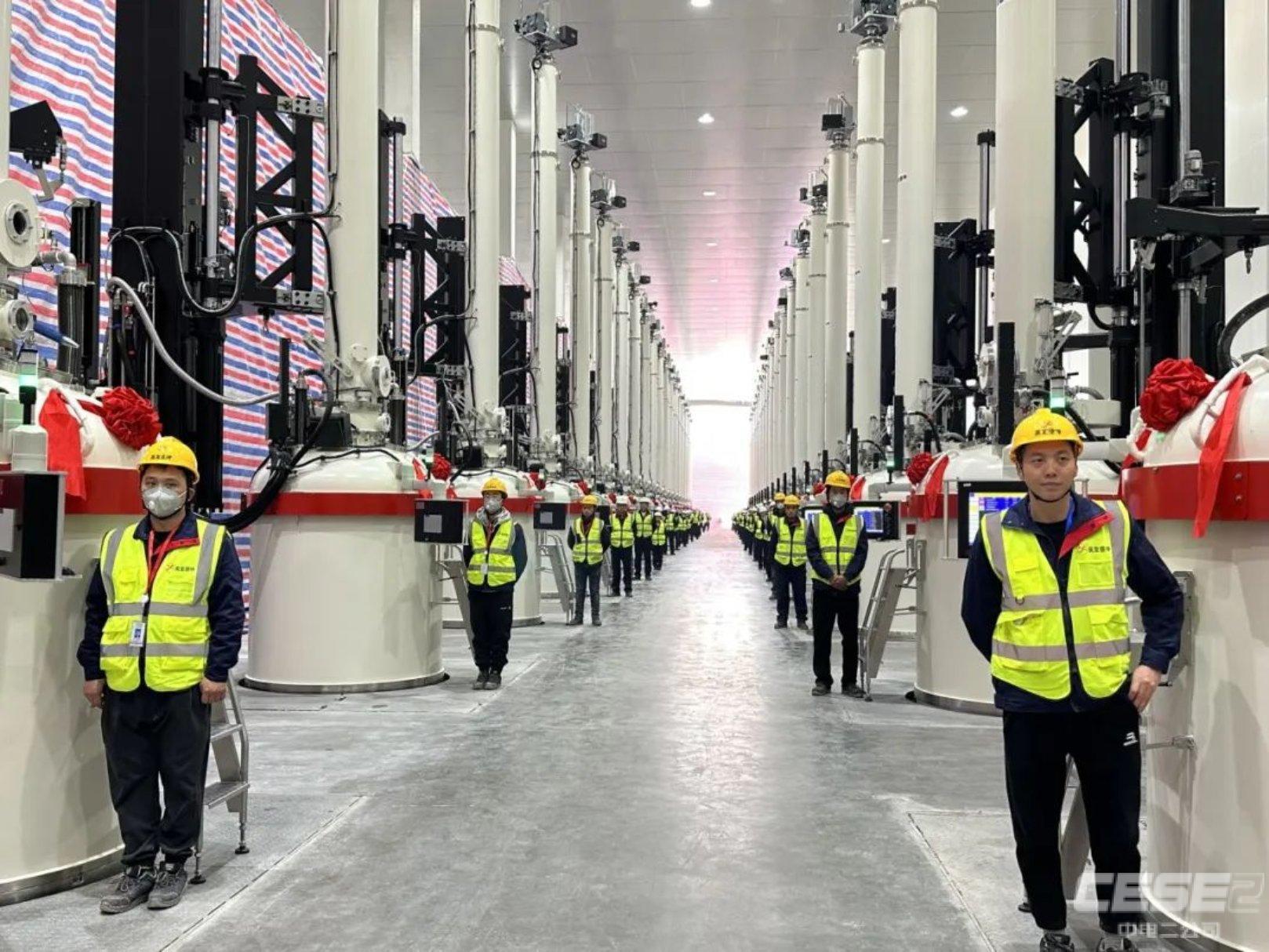

首批單晶爐點火
10月
首根鋼結構開始吊裝,一期項目鋼結構部分進入主體施工階段
11月5日
項目機電開始進場,進行支吊架的安裝
12月5日
PCW系統灌水打壓,比預期提前2天
12月7日
首臺單晶爐進場安裝,比預期提前9天
12月16日
3天時間完成1.7公里高壓電纜布線,高壓送電節點順利達成
12月20日
首批單晶爐成功點火

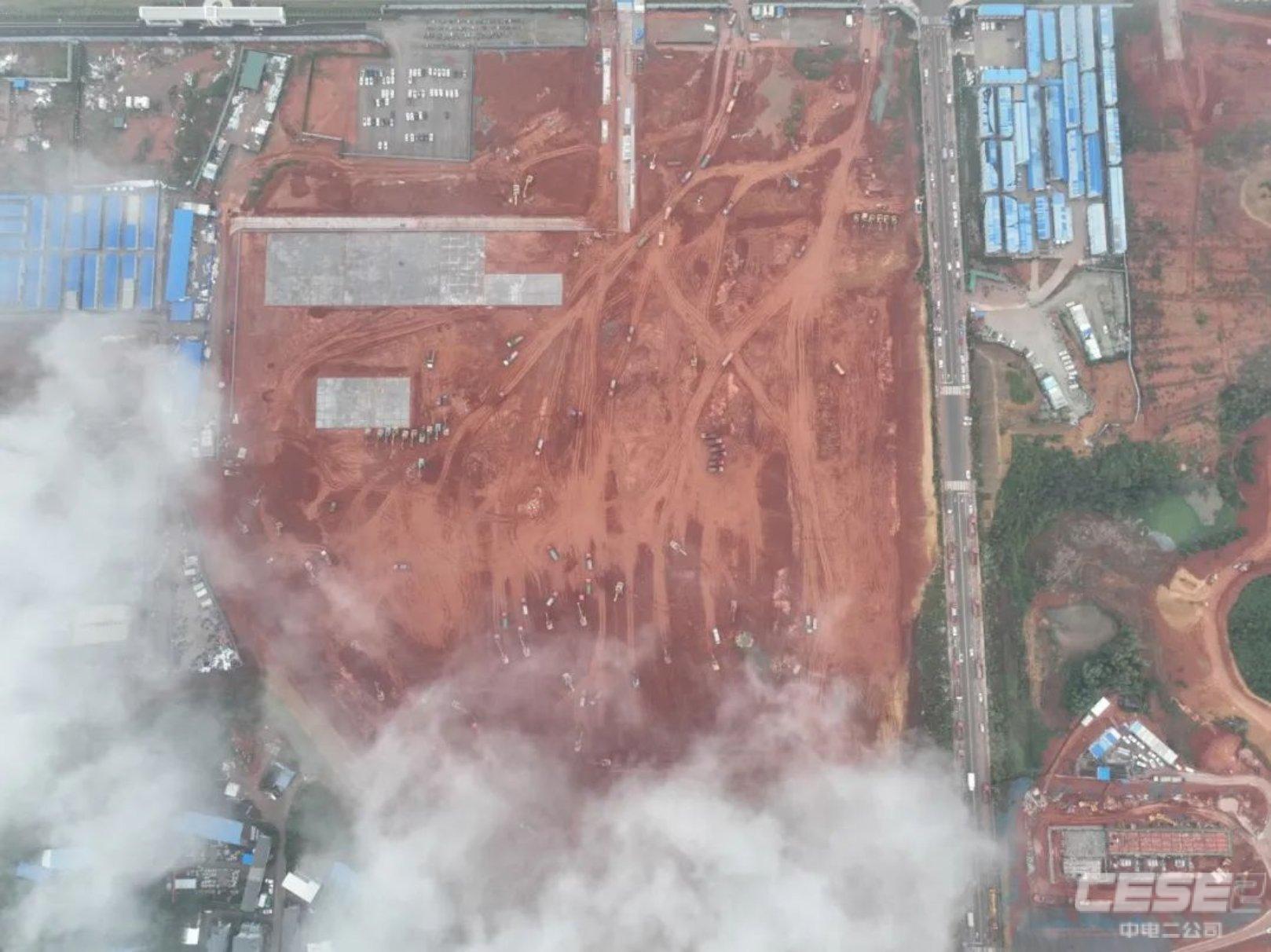

10月項目全景

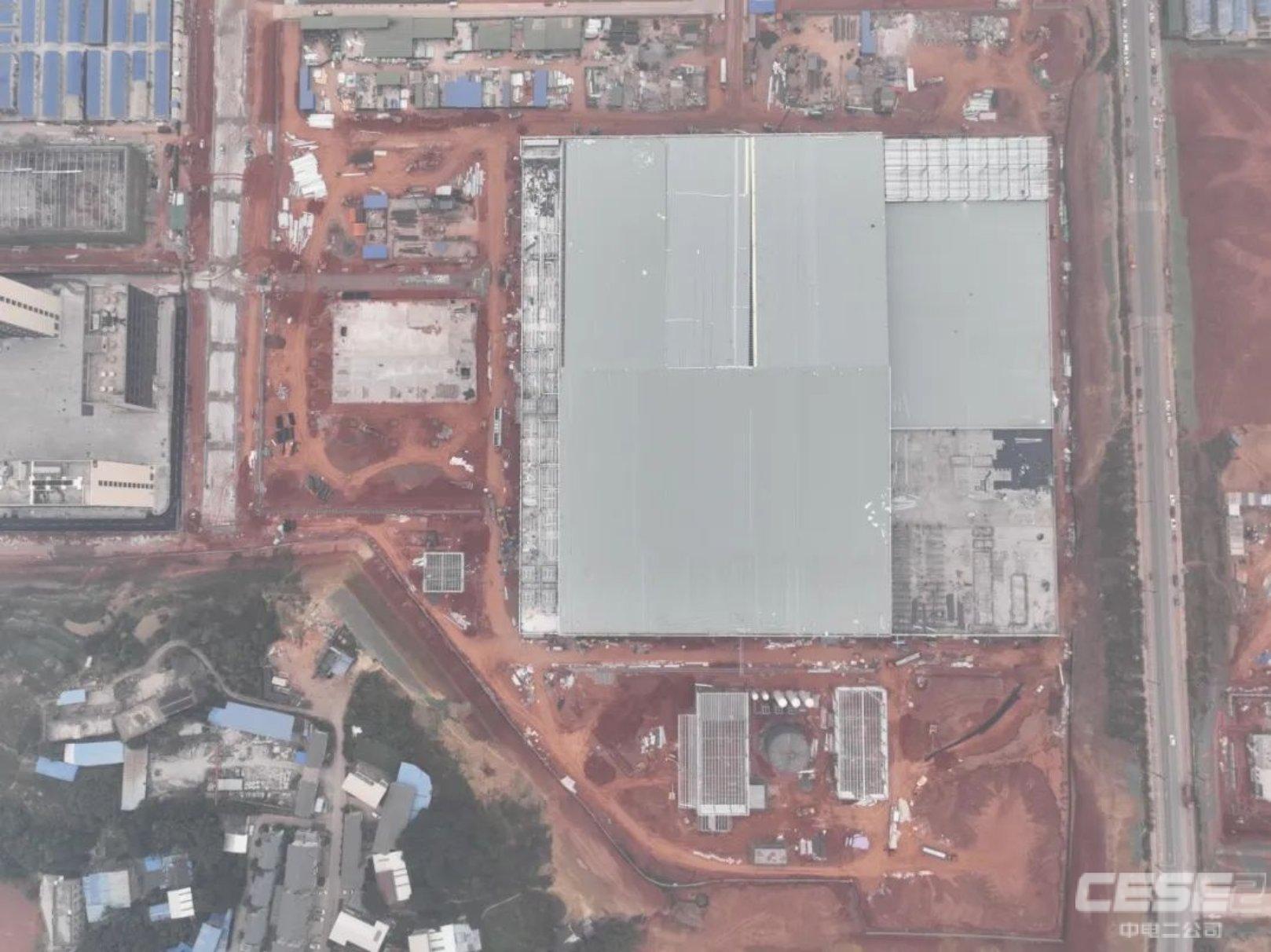

12月項目全景
項目的成功點火投產,是新的起點,更是新的挑戰,我司項目團隊將秉持以終為始,精益建造的理念,繼續堅持用最高標準、最優質量,全力推進項目建設,打造精品工程,助力新能源產業高質量發展,為推進能源轉型、筑夢零碳中國貢獻央企力量。
精益七秩 傳承歷史
建造美好 筑夢未來
-End-
